成功案例
相關資訊
文章歸檔
- 2025年1月 (6)
- 2024年12月 (24)
- 2024年3月 (2)
- 2023年8月 (2)
- 2023年7月 (2)
- 2023年6月 (3)
- 2023年5月 (22)
- 2023年3月 (1)
- 2022年8月 (2)
- 2022年7月 (1)
- 2021年11月 (2)
- 2021年4月 (4)
- 2020年11月 (1)
- 2020年7月 (1)
- 2020年2月 (2)
- 2020年1月 (2)
- 2019年12月 (7)
- 2019年11月 (10)
- 2019年10月 (4)
- 2019年9月 (2)
- 2019年8月 (1)
- 2019年7月 (5)
- 2019年6月 (9)
- 2019年5月 (6)
- 2019年4月 (5)
- 2019年3月 (19)
- 2019年2月 (4)
- 2019年1月 (1)
- 2018年7月 (10)
- 2018年6月 (17)
- 2018年4月 (6)
- 2018年3月 (3)
- 2018年2月 (5)
- 2018年1月 (10)
- 2017年12月 (13)
- 2017年11月 (19)
- 2017年10月 (33)
- 2017年9月 (1)
- 2017年8月 (110)
- 2017年6月 (9)
- 2017年5月 (17)
- 2017年4月 (13)
- 2017年3月 (9)
- 2016年12月 (259)
標簽列表
聯系我們

微信:JSJDGGG
手機:18796523888
郵箱:79588724@qq.com
地址:江蘇省鹽城市建湖縣經濟開發區886號
四川阿壩水電站內無梁拱形屋頂施工
作者:無梁拱廠家
出處:四川
人氣:3031
發表時間:2021-04-05 22:02:39
本次我們需要在四川省阿壩州馬爾康市金川縣二嘎里鄉某水電站施工室內廠房的拱形屋頂工程。本次施工的室內廠房拱形屋頂一共分為兩棟,一棟跨度為12米,另一棟跨度為18米,具體的尺寸參數為:

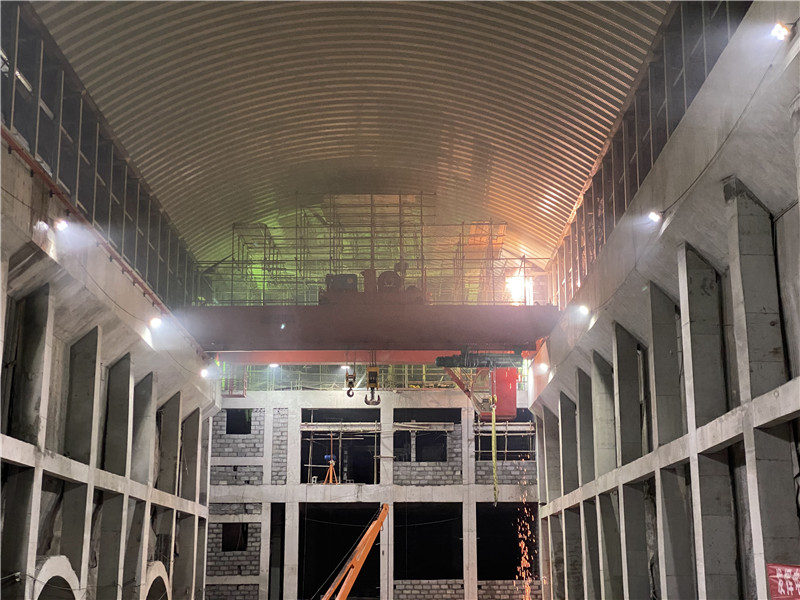

由下圖可見,我們已經將可移動卷揚機現場制作完成,并把單元瓦片抬到了洞室內組裝完成,放置到了預定吊裝位置,正在等待吊裝。

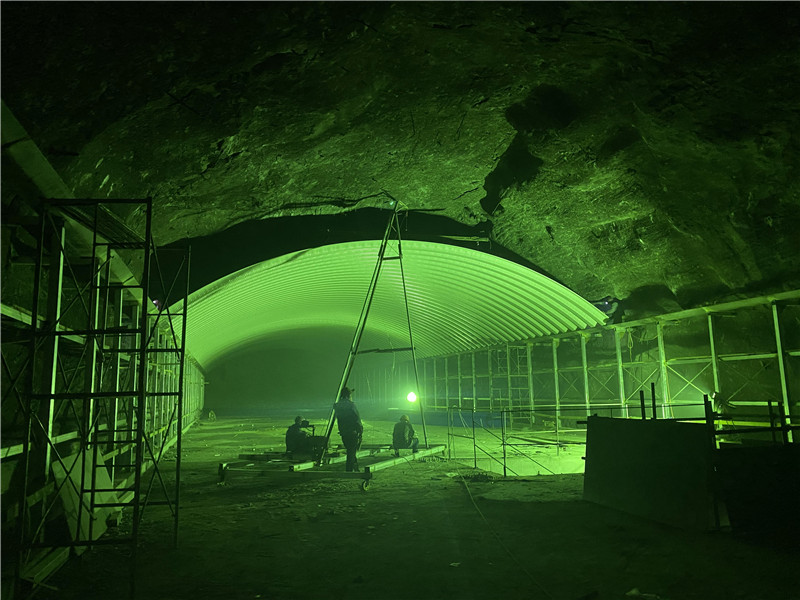

下圖為杰達鋼構施工人員現場制作完成的可移動式卷揚機正在進行第一組瓦片的吊裝測試,由于山洞頂部空間并不充裕,包括吊桿在內,很多施工工具都是因地制宜現場制作的,只有節省下吊裝瓦片時吊點到瓦片的距離,同時控制好吊點到山洞頂部的距離,才能勉強滿足現場吊裝操作。

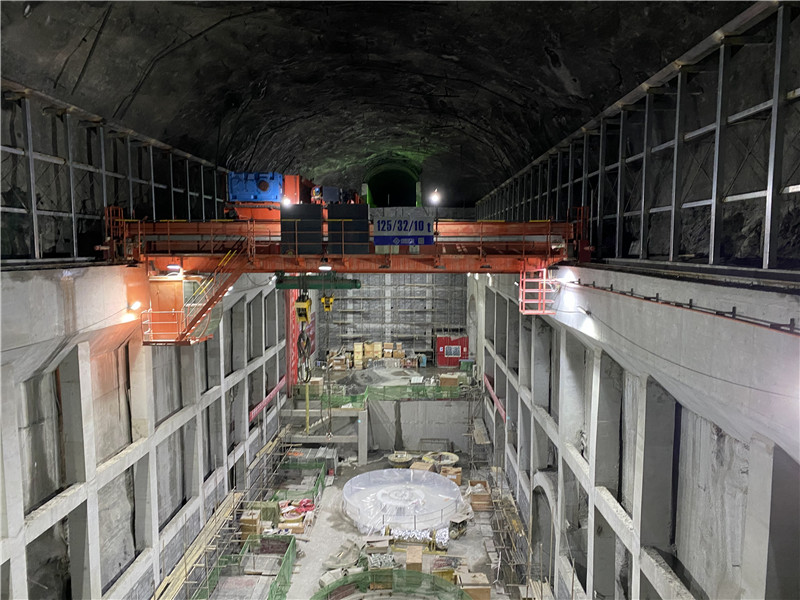

下圖為吊裝副廠房時的現場管理人員正在例行安全監督巡查。同時可見山洞上方巖石為不規則形態,極大的壓縮了我們屋頂?shù)牡跹b上升空間。

進過數日的奮斗,我們在附廠房的拱形屋頂終于要安裝完成。當我們吊裝到很后數米的時候,實際現場已經沒有可移動式卷揚機的操作空間了,所以我們必須要把這數米位置的屋頂瓦片存放到我們已經安裝完畢的屋頂上方,通過人力搬運的方式一片片的安裝完成剩下部分的屋頂。

下圖可見我們安裝完畢的拱形屋頂兩側端口均已超出了原有的鋼天溝,已經緊緊挨住了山洞的墻壁。本次壓型完成的拱形屋頂?shù)耐咂行挾仁?10mm,并不能通過人力或機械壓縮其寬度,所以寧勿濫缺,多一點瓦片,其外觀將要比少一部分瓦片好看的多。

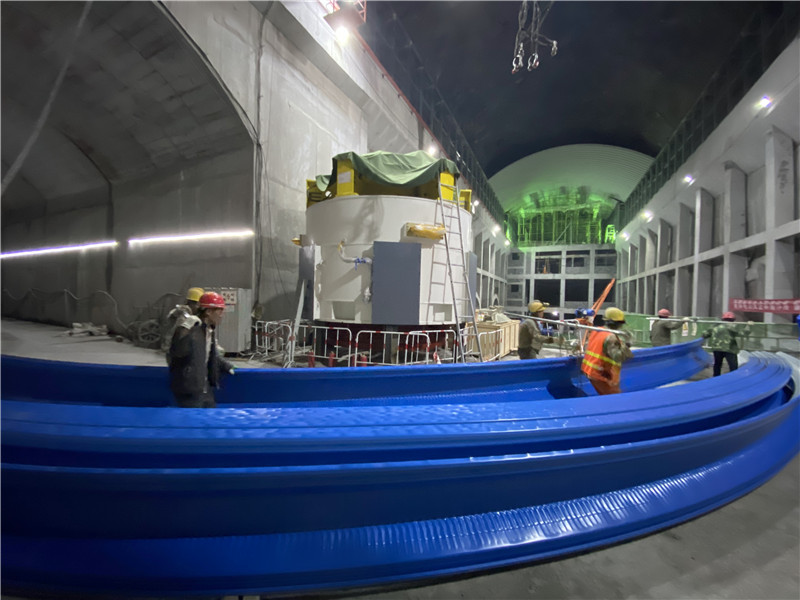

下圖為安裝完畢的發電站內的副廠房,該副廠房的跨度約為14米??梢娚蕉磧?nèi)除了燈光以外,并沒有其他光線來源。
